5月16日,嘉興陶涇220千伏輸變電工程順利投運,該工程是嘉興今年首個迎峰度夏重點電網工程,投運后將進一步增強嘉興電力保障能力。
據悉,該工程聚焦海鹽經濟開發區與嘉興港區電力保障需求,著力破解區域電網高負荷運行、重大項目用電缺口及老舊線路輸送瓶頸等問題。當前區域電網承載能力面臨多重考驗,現有220千伏變電站負載率超60%,年網供負荷突破1055萬千瓦,疊加空氣化工等重大產業項目逾500兆伏安的增量需求,原有電力設施亟待升級。

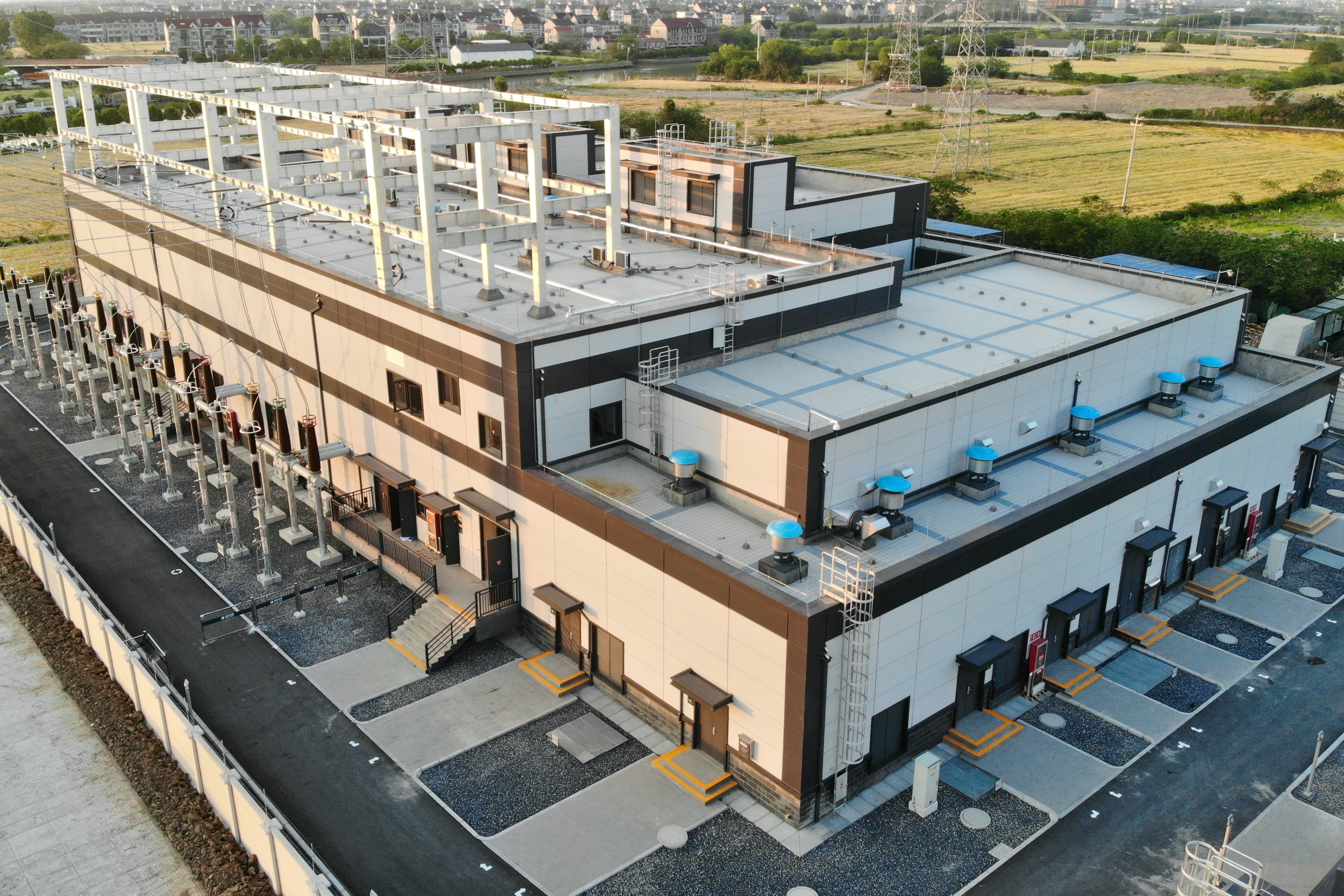

嘉興陶涇220千伏輸變電工程新建220千伏變電站一座,新建桿塔66基,新增架空線路27.76公里。其中新建的220千伏陶涇變是嘉興首座全戶內220千伏智能變電站,總占地面積7573平方米,較傳統戶外型變電站減少大量土地占用。此外,陶涇變?cè)诨〞r(shí)期就搭載智能運檢體系,以數字化、智能化轉型推動運檢工作提質增效。依托智能巡視平臺,變電站整合了視頻巡檢、環境監測、電子圍欄、GIS氣室SF6表計在線監測等功能,實現對SF6氣體濃度、設備溫濕度及運行狀態的實時監測,并可動態追蹤GIS氣室壓力變化,超限自動告警,全面提升設備運維效率和安全性。
公司高度重視本次投產工作,自2024年1月25日開工到2025年5月14日完成全部基建工作,期間完成變電站主體結構建造、電氣設備安裝、鐵塔組立、導地線架設等關鍵環節,五一期間完成“11條線路同停,密集跨越作業”的難關。同時,公司選派設備主人提前介入基建現場,成立專業驗收?qǐng)F(tuán)隊,嚴格按照驗收卡逐項驗收,建立“一站一庫”清單,及時督促基建單位整改閉環,確保工程順利投產。此外,公司通過此次工程深化青工培訓,青工全程參與工程各個階段,從前期生產準備到投產操作,涉及倒閘操作、持卡驗收、編撰運行規程等關鍵環節,全面提升新員工運檢能力。
工程投運后,將形成覆蓋濱海片區5座110千伏變電站的電源支撐體系,同步增強海塘變、勤豐變等220千伏樞紐站點供電效能。通過重構轄區電網主網架結構,顯著提升區域供電可靠性,有效承接長三角產業轉移帶來的能源需求,為新材料、高端裝備等產業集群發展注入穩定動能,助力嘉興港區及海鹽地區建設世界級綠色智慧能源示范區。
編輯:蔣蕾
責編:陳華鶯
